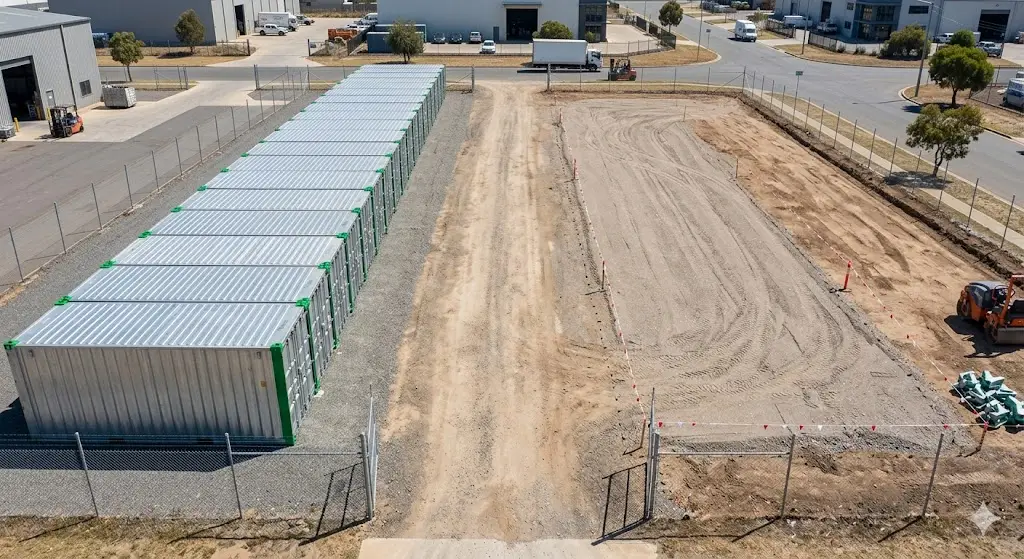

Inwestycja w park magazynowy self storage nie wymaga jednorazowego zaangażowania całego kapitału w zabudowę placu. Model krokowy pozwala na precyzyjne dopasowanie podaży wolnej przestrzeni do realnego zapotrzebowania lokalnego rynku. Takie podejście chroni płynność finansową inwestora i umożliwia weryfikację założeń biznesowych przed podjęciem decyzji o finalnej skali obiektu.
Optymalizacja kapitału i zarządzanie ryzykiem popytu
Decyzja o budowie parku w kilku fazach to twarda strategia zarządzania ryzykiem. W pierwszej fazie inwestor uruchamia ograniczoną liczbę modułów, co pozwala na zebranie danych o profilu najemcy. Zamiast budować „na ślepo” pełną halę lub instalować od razu 100 boksów, inwestycja startuje z poziomem obłożenia, który szybciej pokrywa koszty stałe utrzymania terenu.
Dzięki temu kapitał nie zostaje zamrożony w pustostanach. Pierwsze wpływy z wynajmu boksów pojawiają się niemal natychmiast po montażu, co pozwala na bieżące korygowanie struktury wielkości boksów w kolejnych etapach. Jeśli rynek zgłasza zapotrzebowanie na większe metraże, drugi etap inwestycji może zostać zmodyfikowany pod te konkretne wytyczne, bez konieczności kosztownej przebudowy istniejącej bazy.
Harmonogram rozbudowy a płynność finansowa (ROI w czasie)
Matematyka inwestycyjna w modelu etapowym opiera się na reinwestycji zysków. Po osiągnięciu progu rentowności w fazie pierwszej (zazwyczaj przy 60-70% obłożenia startowej liczby boksów), nadwyżki finansowe mogą pokrywać raty leasingowe lub zakupy gotówkowe kolejnych jednostek.
| Faza inwestycji | Liczba boksów (przykład) | Status finansowy | Cel operacyjny |
| Faza 1 (Start) | 15–20 szt. | Pokrycie kosztów stałych działki i mediów. | Testowanie chłonności lokalnego rynku. |
| Faza 2 (Wzrost) | + 20–30 szt. | Generowanie nadwyżki kapitałowej. | Optymalizacja miksu wielkości boksów. |
| Faza 3 (Docelowa) | Pełna zabudowa placu | Maksymalizacja marży i ROI. | Budowa dominującej pozycji w regionie. |
Skalowanie rozciągnięte w czasie pozwala na utrzymanie zdrowej relacji długu do kapitału własnego. Inwestor ma możliwość wstrzymania rozbudowy w dowolnym momencie, jeśli warunki rynkowe ulegną pogorszeniu, co w przypadku tradycyjnych hal budowanych systemem monolitycznym jest niemożliwe.
Przygotowanie infrastruktury pod przyszłe moduły
Budowa etapowa wymaga przewidywalności inżynieryjnej na poziomie fundamentów i instalacji. Największym błędem jest planowanie infrastruktury wyłącznie pod pierwszy zestaw boksów. Skalowanie odniesie sukces tylko wtedy, gdy plac zostanie przygotowany „docelowo” pod kątem geodezyjnym i instalacyjnym.
Oznacza to konieczność wykonania pełnego drenażu i utwardzenia całego terenu już w fazie zero. Dołożenie kolejnego rzędu boksów na nieprzygotowanym gruncie generuje koszty przestojów i niszczy nawierzchnię dróg dojazdowych już pracującej części parku. Systemy monitoringu, oświetlenia oraz automatyka wjazdowa muszą posiadać zapas mocy i wolne porty w centralach, aby wpięcie kolejnych etapów nie wymagało wymiany całego osprzętu elektronicznego.
3 krytyczne błędy przy skalowaniu parku magazynowego
Błędy na etapie planowania wzrostu potrafią trwale obniżyć rentowność inwestycji, uniemożliwiając płynną rozbudowę.
- Niedoszacowanie szerokości dróg manewrowych: Inwestorzy często zagęszczają zabudowę w pierwszej fazie, aby zmaksymalizować zysk z metra. Blokuje to wjazd ciężkiego sprzętu montażowego w głąb działki podczas realizacji drugiego etapu. Brak miejsca na manewr dźwigu lub auta dostawczego zmusza do ręcznego i kosztownego montażu lub czasowego wyłączania części boksów z najmu.
- Sztywne planowanie mediów: Brak wyprowadzonych peszli pod okablowanie monitoringu i oświetlenia w miejsca, gdzie staną przyszłe boksy, wymusza kucie nawierzchni lub prowadzenie nieestetycznych i awaryjnych instalacji napowietrznych. Każde naruszenie utwardzonego terenu to ryzyko osiadania podłoża pod konstrukcjami.
- Brak ujednoliconego standardu sprzętowego: Mieszanie dostawców sprzętu w różnych fazach utrudnia zarządzanie parkiem. Różne systemy zamykania, inne wysokości boksów i niespójna estetyka obniżają rynkową wartość obiektu przy próbie jego wyceny jako zorganizowanego przedsiębiorstwa. Spójność hardware’u ułatwia serwisowanie i buduje profesjonalny wizerunek w oczach klientów B2B.
Analiza progu rentowności (BEP) w modelu krokowym
Próg rentowności (Break Even Point) w modelu etapowym osiąga się szybciej w ujęciu operacyjnym, ponieważ koszty zmienne rosną proporcjonalnie do przychodów. Inwestor nie ponosi kosztów amortyzacji niewykorzystanej powierzchni, co ma miejsce w przypadku pustej hali o powierzchni 1000 m².
Każdy kolejny moduł dodany do pracującego już parku magazynowego ma niższy krańcowy koszt obsługi. Systemy zabezpieczeń i automatyka bramowa są już opłacone, a koszt podatku od nieruchomości i dozoru rozkłada się na coraz większą liczbę wynajętych metrów kwadratowych. To zjawisko skali bezpośrednio przekłada się na wzrost marży netto wraz z każdym kolejnym etapem rozbudowy.
Wybór ścieżki skalowania to decyzja o budowie przewidywalnego i bezpiecznego portfela aktywów. Model ten pozwala na elastyczne reagowanie na ruchy konkurencji i zmiany w lokalnym planie zagospodarowania przestrzennego.
Wyślij parametry swojego placu — przygotujemy plan etapowania inwestycji i dobierzemy optymalny układ modułów.
